Почти 40 млн. неустойки выплатит дочка ГК «ВИС» за срыв строительства поликлиник

Заказчиком строительства был Минздрав Новосибирской области.

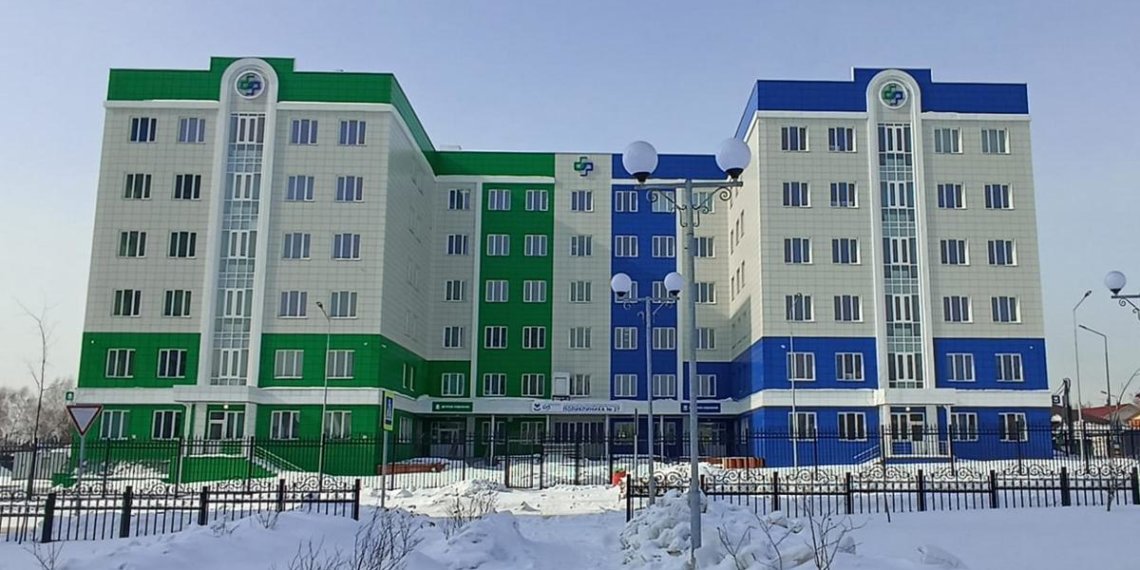

Фото: ГК "ВИС"

Арбитражный суд Новосибирской области удовлетворил иск Минздрава Новосибирской области о взыскании с застройщика «Седьмая концессионная компания» (входит в ГК «ВИС») неустойку за срыв строительства ГЧП-поликлиник. Сумма неустойки составила 38 млн. 200 тыс. рублей.

Помимо этого, суд также решил взыскать и сумму госпошлины в 607 тыс. рублей.

«Взыскать с ООО «Седьмая концессионная компания» в пользу министерства здравоохранения Новосибирской области неустойку в размере 38 млн. 200 тыс. рублей. Взыскать с ООО «Седьмая концессионная компания» в доход федерального бюджета государственную пошлину в размере 607 тыс. рублей», — сообщает суд.

Напомним, что в 2019 году Минздрав Новосибирской области заключил с компанией соглашение на строительство поликлиник в рамках государственно-частного партнерства. В рамках соглашения в 2022 году в Новосибирске должны были построить семь поликлиник: на улицах Виталия Потылицына (№ 2), Пролетарской (№ 7), Краснодарской (№ 13), Степной (№ 18), Виктора Уса (№ 22), Ереванской (№ 27) и на Площади Райсовета (№ 16).

Открыть двери всех объектов должны были ещё в 2022 году, Однако сроки неоднократно сдвигались. В июне 2024 года инспекция Госстройнадзора выявила нарушения при строительстве пяти из семи поликлиник. Так, в настоящее время достроены три поликлиники — на улице Пролетарской (март 2024 года), на улице Виталия Потылицына (август 2024 года) и на улице Ереванской (март 2025 года). Министерство задержку объяснило долгим этапом планирования, а застройщик сослался на санкции, пандемию и недоработку муниципальных предприятий.

Марк Светов

Фото: ГК «ВИС»

Exit mobile version
