Гидравлические испытания стартуют 16 мая в Новосибирске в 2026 году: этапы и улицы

В этом году испытания проведут в 13 этапов.

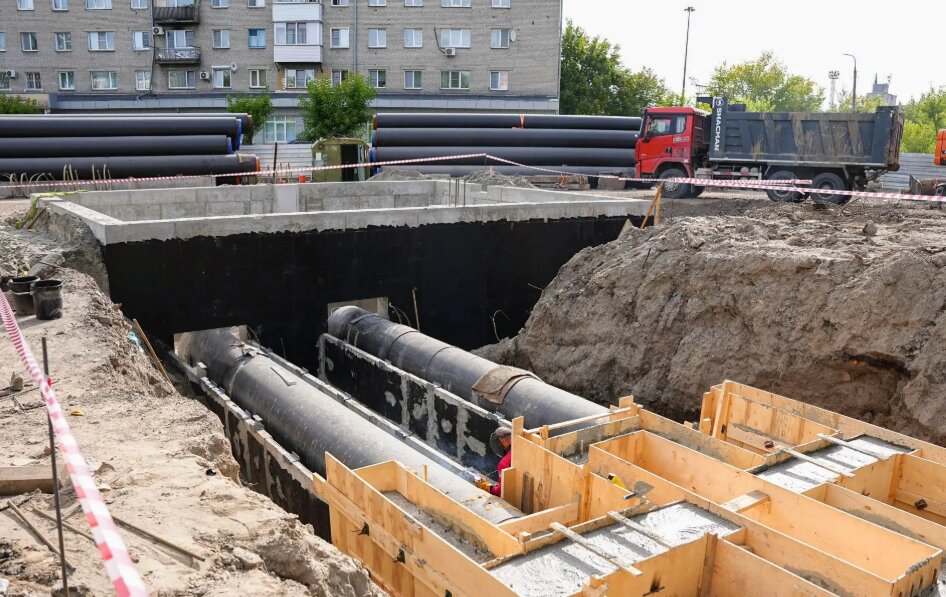

Фото: СГК

В Новосибирске с 16 мая по 26 августа 2026 года пройдут испытания трубопроводов на прочность и плотность. Отключения горячей воды завершатся 2 августа, сообщили в пресс-службе Сибирской генерирующей компании.

Первый этап испытаний пройдёт с 16 по 29 мая 2026 года. Испытания пройдут на головном участке ТЭЦ-5 в Октябрьском районе и затронут четыре района города.

В частности, в Октябрьском районе горячая вода пропадёт на улицах: Волочаевская, Лазурная, В. Высоцкого, Т. Снежиной, Кошурникова, Журавлева, Федосеева, Гаранина, Воинская, Стофато, Добролюбова, Б. Богаткова (от Кошурникова до Кирова), Никитина, Панфиловцев, Гурьевская, Автогенная, Пешеходная, Крамского, Лескова, Белинского, Шевченко, Толстого, Ленинградская, Тополевая, тер. Военного городка, Выборная, Вилюйская, Рябиновая, Кленовая, Ключ-Камышенское плато, Покатная, Военная.

В Центральном районе испытания коснутся жителей улиц Семьи Шамшиных, Орджоникидзе, Трудовая и Чаплыгина.

В Дзержинском районе без горячей воды останутся дома на улицах Суркова, Гладкова, Геофизическая, Национальная (от 10-го Трикотажного переулка до ГБШ), Куприна, Есенина, Лежена, а в Первомайке — 2-я Марата, Заречная, Красный факел, Марата, Героев Революции, Маяковского, Первомайская, Пожарского, Чапаева, Баумана, Шмидта, Физкультурная, Марии Ульяновой, Тельмана, Эйхе.

Второй этап: с 18 по 31 мая 2026 года. Будут проверены Северный и Красногорский выводы теплоносителя от ТЭЦ-4.

Третий этап: с 18 по 31 мая 2026 года. Испытаниям подвергнется зона ПНС-2 ТЭЦ-3.

Четвертый этап: с 31 мая по 13 июня 2026 года. Проверке подвергнется зона ПНС-10 ТЭЦ-5 и магистраль Лежена-Фрунзе.

Пятый этап: с 15 по 27 июня 2026 года. Испытаниям будут подвергнуты микрорайоны 5 и 6 ТЭЦ-4.

Шестой этап: с 8 по 21 июня 2026 года. Проверка зоны ПНС-3 ТЭЦ-3.

Седьмой этап: с 15 по 27 июня 2026 года. Испытаниям будет подвергнут зона ПНС-6 ТЭЦ-5.

Восьмой этап: с 1 по 14 июля 2026 года. Будут проверены зона ПНС-5 ТЭЦ-4 и Кропоткина 5РТС.

Девятый этап: с 1 по 14 июля 2026 года. Испытаниям подвергнется городской вывод ПНС-1 ТЭЦ-2 (Инская, Серебренниковская, Коммунистическая, Советская, Горького, Октябрьский район).

Десятый этап: с 9 по 22 июля 2026 года. Будет проверен Ленинский вывод ТЭЦ-2.

Одиннадцатый этап: с 19 по 1 августа 2026 года. Испытаниям подвергнется городской вывод зоны ПНС-1 ТЭЦ-2 (Большевистская, Революции, Фабричная).

Двенадцатый этап: с 20 по 2 августа 2026 года. Будут проверены Дзержинский вывод и головной участок Северо-Восточного вывода ТЭЦ-4.

Тринадцатый этап: с 20 по 26 августа 2026 года (без отключения горячей воды). Испытаниям подвергнется головной участок городского вывода ТЭЦ-2.

В СГК напомнили, что гидравлические испытания — это ежегодная процедура, которая проводится после окончания отопительного сезона. Её цель — выявить слабые места в тепловых сетях и оперативно устранить возможные дефекты. Пропуск этой процедуры может привести к серьёзным проблемам с теплоснабжением в зимний период, включая перебои в отоплении отдельных домов и целых микрорайонов.

Специалисты Новосибирской теплосетевой компании (НТСК) проводят испытания, повышая давление в трубопроводах в 1,25 раза. Температура воды при этом снижается до +40 °С. Это необходимо для предотвращения выхода воды на поверхность под давлением и возможного причинения вреда людям.

Жителям города рекомендуется соблюдать меры предосторожности:

* Не заходить за ограждения, установленные на участках проведения ремонтных работ.

* Держаться подальше от мест разлива воды и провалов в земле или асфальте.

* Водителям не оставлять автомобили вблизи теплотрасс, где проходят испытания. НТСК разместит соответствующие предупреждения на время проведения работ.

В случае выхода воды на поверхность необходимо сообщить об этом в колл-центр НТСК по телефону 8 (800) 300-55-55 или в единую диспетчерскую службу мэрии Новосибирска по номеру 218-00-51.

Кроме гидравлических испытаний, на некоторых участках трубопроводов будет проводиться масштабная внутритрубная диагностика с использованием роботов. В августе теплоэнергетики также проведут испытания трубопроводов на максимальную температуру.

Ранее мы рассказывали, что энергетики Новосибирска усилят дежурство в праздничные дни.
