Со стороны системообразующего электросетевого предприятия Новосибирской области – акционерного общества «Региональные электрические сети» — выполнены:
- реконструкция электрической подстанции (ПС) 110 кВ Горская с заменой силовых трансформаторов на большую мощность (2 х 25 МВА на 2 х 40 МВА);
- строительство распределительного пункта РП 10 кВ с установкой современного электротехнического оборудования;
- строительство 7,35 км спаренных кабельных линий электропередачи 10 кВ от подстанций 110 кВ Оловозаводская и Горская.
Строительные и пуско-наладочные работы РП 10 кВ завершены еще в марте 2022 года, а основной объем строительства кабельных линий электропередачи от подстанций завершен в период 2021-2022 года. При прокладке кабельных линий была построена специальная кабельная эстакада через р. Тулу, а также выполнен прокол методом горизонтально-направленного бурения под Октябрьским мостом.
Суммарный объем инвестиций АО «РЭС» превысил 110 млн рублей.

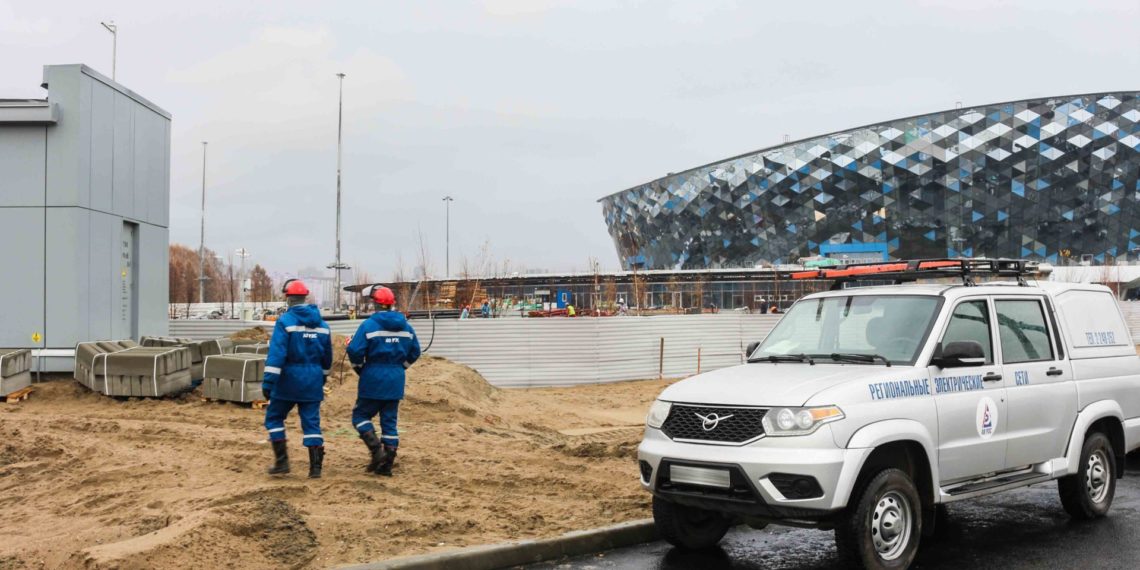

«Для нас арена является достаточно знаковым объектом. Общая мощность технологического присоединения составляет более 7 мегаватт. Мы построили около 7,5 км кабельных линий электропередачи, установили распределительную подстанцию. Основные объемы работ завершены еще летом. Сейчас мы завершаем все, что связано с благоустроительной частью, – уточнил директор по технологическим присоединениям АО «РЭС» Алексей Гвоздев в ходе осмотра комиссией. – Также работаем вместе с заявителем для получения документов, необходимых для ввода объекта в эксплуатацию и постановку под напряжение».
Тесное конструктивное взаимодействие при строительстве важного объекта федерального значения позволило своевременно обеспечить надежной и качественной инфраструктурой и новую ледовую арену, и станцию метро «Спортивная».
